算电协同首入政府报告,项目落地法律合规先行
算电协同首入政府报告,项目落地法律合规先行
随着人工智能、大模型训练及云计算的快速发展,数据中心用电需求持续放量。根据国家能源局提供的数据,2026年1至2月份,我国互联网数据服务业用电量增速达到46.2%[1]。国际能源署(IEA)在2025年4月10日发布的特别报告《Energy and AI》中预测,到2030年,全球数据中心用电量将翻倍至约 945 太瓦时(TWh),略高于当前日本全国的年用电总量(约930TWh),占全球总电力消耗的比重将从2024年的1.5% 升至近3%。[2]
2026年《政府工作报告》明确将超大规模智算集群、算电协同列为新型基础设施重点工程。各类数据中心与新能源项目的协同开发已进入快速落地阶段。然而,算电协同模式的快速推进也带来了一系列法律与合规问题。无论是前期投资决策、项目开发建设,还是建成后的运营管理,项目参与各方均需在电力市场准入、能源监管、电价机制、绿电认定及合同风险分配等方面应对诸多不确定性。本文以进入算电协同领域的投资者为对象,按照项目全周期梳理法律关注要点,以期为投资者在项目开发及交易安排中提供实务参考。
一、算电协同的政策背景与主要模式
自2021年“东数西算”战略启动以来,国家层面陆续出台多项政策文件,从算力空间布局、数据中心能效管理、绿色电力供给等维度系统推进算电协同发展。下表梳理了主要政策文件及其与算电协同相关的核心要点:

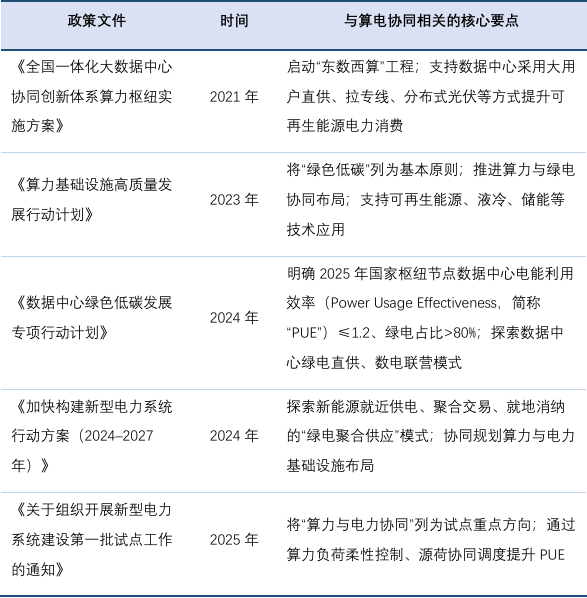

点击可查看大图
从监管视角看,当前算电协同项目的核心政策要求可以概括为:其一,能效指标约束,到2025年底,国家枢纽节点数据中心PUE不得高于1.2,新建及改扩建大型和超大型数据中心PUE降至1.25以内,全国数据中心平均PUE降至1.5以下;其二,绿电消纳比例要求,国家枢纽节点新建数据中心绿电消费比例需达80%以上并将进一步提升;其三,数据中心与新型绿色能源技术和项目存在强绑定的趋势。
在上述政策框架下,行业实践中形成多种算电协同模式,主要包括:源网荷储一体化与微电网模式(在数据中心园区统筹建设分布式新能源、储能及微电网)、虚拟电厂模式(将数据中心作为可调节负荷及用电方接入虚拟电厂平台)、数据中心配套新能源电站(在数据中心周边同步布局风电、光伏项目,甚至包括专线直供的绿电直连模式),以及绿电交易与绿证机制等。上述模式在推动算力产业与能源体系融合的同时,也涉及电力市场准入、能源监管以及合同风险分配等一系列法律问题。
二、投资决策期:主体资格、用地合规与政策稳定性评估
算电协同的项目进入投前尽调阶段,通常需要先行梳理三个层面的问题:主体是否具备相应经营资质和资格、项目用地性质是否对应实际用途,以及项目所依赖的政策奖励是否具备必要的稳定性。三者任一项存在先天缺陷,均可能导致项目履行基础不稳。
(一)主体资格核查
数据中心项目和新能源项目在投资前均需要进行备案或核准,具体路径因项目类型而异:数据中心项目通常适用备案制并须另行取得IDC经营许可证(增值电信业务许可证),新能源电站则视类型分别适用核准制或备案制,配套输变电设施的并网接入另有一套电力监管程序。IDC经营、电力发电及销售、增量配电网管理等不同业务均对应不同的许可或备案要求,主管部门各异。此外,部分地区还会通过能耗总量管控等方式形成事实上的准入限制,例如广东省曾在2021至2022年间原则上不再新增数据中心机柜,仅保留现有数据中心资源整合及边缘计算自用项目的例外[3]。建设前应对照自身业务模式,核对当地最新许可目录、核准投资项目目录、能耗指标政策及监管要求,避免资金投入后才发现存在资质障碍。
(二)用地合规审查
数据中心的建设用途需与用地性质相匹配,配套新能源电站的用地安排则更为复杂。光伏用地、风电用地及其配套各有一套审批逻辑,例如光伏项目升压站应按建设用地进行管理,而光伏项目的光伏阵列不改变原用地性质的,可通过租赁的方式解决用地,而涉及林地、草地等各类特殊用地的还需先行履行相应的审批手续。项目建成后一旦发现用地性质与实际用途不符,将面临行政处罚甚至建筑物被拆除等一系列连锁风险。因此,建议投资人将用地审批要求纳入投前尽调的标准流程。
(三)政策稳定性评估
此外,政策稳定性评估同样不容忽视。算电协同各地补贴力度、绿电交易资格、电价规则均处于动态调整过程中。参考之前新能源项目国补退坡的实际情况,在算电协同项目投前起草合资协议、投资协议的过程中,有必要提前考虑各类优惠政策被取消情况下的收益分配。
项目立项和投决阶段需要评估的不仅是当前政策,还应评估该政策框架的潜在变化方向及项目经济模型对政策调整的承受能力。对于长期项目而言,这往往意味着需要在合同安排中为潜在的政策变化情形设置相应的调整机制。
三、项目开发期:审批协同、建设周期管理与合同体系统筹构建
从立项到开工,算电协同项目面临的核心挑战在于:数据中心、新能源电站、配套输变电设施分属不同审批体系,建设要求、建设周期与投产条件均存在显著差异,一旦并行推进中的任一线条出现滞后,就可能引发其他环节的连锁式违约责任。
(一)审批协同与连锁承诺
部分地区在算力中心项目审批阶段通常需要提交可再生能源利用方案,这一承诺一旦写入批复文件,即从倡导性责任转变为行政性约束,例如北京市要求“严格落实节能审查意见的各项要求及节能报告中的建设方案,确保实际能源资源利用水平不低于设计水平”[4]。如果项目建成后实际绿电供给未能跟上承诺,将可能面临列入重点监察、征收差别电价或被责令整改的后果。因此,在申报文件中作出绿电类承诺之前,首先应确认配套能源协同方案具备实际可实施性,而非仅仅以通过审批为目的。
(二)建设周期错位与合同体系统筹
竣工验收标准、工程接口以及延期责任条款需在EPC总承包合同、并网调度协议、购售电协议这三套文件中保持内在一致性。实践中常见的问题是,三套合同由不同方分别谈判签署,对于一方延误所导致的连锁后果,各套合同之间往往存在漏洞,达不到“谁延误、谁承担何种责任”的应有清晰度。
实践中,算力中心建设周期通常短于新能源电站及配套输变电设施。一方面,可能出现算力中心已具备用电条件,但配套新能源项目因征地、环评审批或融资安排等原因未能按期投产,导致算力资源闲置的情形;另一方面,亦可能出现电站已建成投运而算力中心因算力未能出租而尚未形成实际用电负荷的情形。两种情形均会引发工期延误责任与电量消纳责任之间的交叉争议。建议在项目前期设计阶段就将关键建设节点统筹安排,并对工期延误、供电迟延、用电未达预期等各种情形下的责任承担机制,包括发电量损失安排、算力损失安排及违约金计算方式等,在各项协议中予以明确约定。
四、运营期:购售电协议设计与能效监管合规
项目投产运营后,法律问题的数量与复杂度往往达到全周期内的高峰。运营期法律问题可大致划分为三个维度:购售电协议的条款设计、能效与绿电监管合规,以及运营过程中各方之间的责任分配。
在算电协同项目中,发电侧主体将极大受限于算力中心的绿电消纳,故发电主体和消纳主体之间的购售电协议(Power Purchase Agreement,简称“PPA”)将是整个运营期的法律骨架和核心文件,具有极强的专业性,需要预先就实践中的风险事项作出合理约定。
(一)电价构成边界
在PPA中,交易电价既可能涉及固定电价,也可能涉及浮动电价。对于前者,需要重点关注电价政策变动的情况下是否需要调整结算电价,例如发生电价倒挂时的风险范围、调整机制等,从而预先就未来可能发生的电网电价变动作出应对;对于后者,则需要明确结算电价的具体构成(即除了基本电费外,是否包括其他电价类目、如何分担),以及是否需要结合尖峰平谷等进行划分、是否涉及下浮比例、固定优惠金额或不同消纳率的区间优惠等。
(二)消纳比例考核
对于算电协同项目,国家层面已经明确就其绿电消纳比例提出要求,即国家枢纽节点新建数据中心的绿电消费比例需达80%以上,并将进一步提升;对于其他类型的算电协同负荷主体,其后续发展可能有赖于各地政策的细化。同时,作为发电侧主体,其亦可能基于项目的具体类型而同步受限于相关政策要求(如分布式、绿电直连均对于消纳比例存在特殊规定)。因此,在算电协同模式中,不论是负荷侧还是发电侧,消纳比例均是至关重要的指标,必须预先在PPA中作出安排,包括但不限于:最低消纳比例、最低用电/发电量、未达到要求的考核方式、损失赔偿及退出机制等。
(三)电能质量担保
在高密度算力中心场景下,电能质量问题可能导致GPU服务器等关键硬件损毁,进而引发供电方、算力中心运营方及设备厂商各方的责任推诿。在缺乏持续、精确的电能质量监测数据的情况下,损害结果与电力因素之间的因果关系往往难以证明,相关争议实质上多依赖商业协商或保险机制消化。因此,建议在项目设计及合同安排阶段就电能质量标准、监测机制及责任分配进行前置约定,并结合保险安排对潜在损失进行风险对冲。
(四)能效合规考核
与一般的新能源项目相比,算电协同项目除受限于消纳比例的要求外,还需接受能效要求的考核。截至目前,绿电能效达标已由鼓励性指标转变为具有约束力的准入条件,《数据中心绿色低碳发展专项行动计划》中明确提出国家枢纽节点新建项目的PUE上限为1.2,全国数据中心整体目标为2025年底降至1.5以下。此处有两个实务要点需要关注。其一,如前所述,绿证归属必须在PPA中明确,否则可能导致实际采购的绿电无法对应纳入监管考核。其二,能效指标超标的原因会涉及设计、施工、运维与实际负荷等多个因素。如果各方合同没有对达标责任作出明确分工,一旦不达标,算力中心运营方与新能源供电方、运维服务方之间的责任归属就可能引发争议。
(五)项目退出安排
对于项目退出,既可能涉及考核不达标情形下的项目变更,也可能涉及项目的投资主体的变更。就前者而言,如前所述,算电协同项目在负荷侧、发电侧均存在具体要求,若运营期内考核指标无法达成的,则可能需要变更项目类型,故不论是算力中心还是新能源项目,均需基于当地政策进行退出。尤其对于发电侧而言,其能否直接获取年度指标或接入意见、能否继续全额接入大电网,以及如何执行相关电价政策,均可能面临挑战,会因地区差异而存在显著不同,故需预先结合当地规定,在PPA中就退出情形、责任分担和赔偿事宜作出约定。就后者而言,一方面,算电协同项目的投资极大依赖发电侧和负荷侧之间的信任与配合,故PPA中可能直接就相对方变更投资主体作出明确限制,以确保相对方履行能力的持续性和稳定性;另一方面,鉴于算电协同项目同样可以纳入新能源项目的范畴,尤其是部分项目在前期阶段已作出各类承诺,或已就项目后续运营事宜获批可再生能源利用方案,故对于项目投资主体的变更也可能存在行政监管层面的限制,同样可以将前述事项的要求落实在PPA之中。
五、结语
从法律与合规视角看,算电协同领域将投资机遇与制度建设的不确定性集于同一项目之中。当前各地电力市场规则对算力中心参与电力调度尚无统一规范,绿电核算周期和绿证流转规则仍在动态调整阶段。这意味着投资者需要在制度轮廓尚未完全清晰的情况下作出商业决策,并主要依靠合同安排对尚存不确定性的领域进行管控。
在这一背景下,项目全周期的法律框架设计、合规保障与合同安排已然不是项目实施的附带作业,而是影响项目长期经济性与履约稳定性的实质性安排。本文所梳理的各阶段法律关注要点,希望能帮助投资者建立对这一领域法律问题的直观认知,在具体项目启动前有针对性地寻求专业法律支持。
